プロダクトマネージャーの要件定義の進め方|失敗しない5ステップと実践フレームワーク

プロダクトマネージャー(PdM)の仕事の中で、開発チームとの信頼関係を最も左右するのが要件定義です。要件定義がしっかりしているプロジェクトは、開発が始まってからの手戻りが少なく、「思っていたものと違う」というすれ違いも起こりにくくなります。逆に要件定義が曖昧なまま進むプロジェクトは、実装が半分進んだ段階で仕様の解釈違いが発覚し、スケジュールとチームの信頼の両方を失うことになりかねません。

本記事では、PdMが現場で使える要件定義の進め方を、よくある失敗パターンとあわせて整理します。「要求」と「要件」の違いという基本の整理から、5ステップの実践フレームワーク、SaaSプロダクトを例にした具体例、そして要件定義書を「使われる資料」にするための運用のコツまで、明日からの案件にそのまま使える形でまとめました。

目次

要件定義とは何か、「要求定義」との違いを整理する

要件定義の議論が空回りする最大の原因は、「要求」と「要件」という似た言葉が整理されないまま話が進むことです。

要求(Requirement のうち Why にあたる部分)とは、ステークホルダーが持っている「こうしたい」「こう困っている」という願望や課題そのものです。たとえば「営業からの問い合わせ対応に時間がかかりすぎている」「解約理由の上位が特定の機能の使いにくさにある」といった、現場の生の声や課題認識が要求にあたります。

要件(What にあたる部分)は、その要求を実現するために「プロダクトが満たすべき条件」として具体化したものです。「問い合わせ対応の時間を短縮する」という要求に対して、「よくある質問への自動応答機能を提供する」「問い合わせ内容を自動でカテゴリ分類し担当者に振り分ける」といった、検証可能な条件に翻訳したものが要件です。

そして仕様(How にあたる部分)は、要件をさらに「どう実装するか」まで落とし込んだ設計レベルの取り決めです。仕様はエンジニアが主導して詰めることが多いですが、要件が曖昧なまま仕様の議論に入ってしまうと、「なぜこの仕様にしたのか」という根拠が失われ、後から要件に立ち返って議論をやり直す羽目になります。

PdMの実務における要件定義とは、現場やステークホルダーが抱える「要求」を、開発チームが実装可能な「要件」へと翻訳する橋渡しの作業です。この翻訳の精度が、その後のプロジェクト全体の質を決めます。

PdMが要件定義で失敗しがちな4つのパターン

要件定義でよく見る失敗には、共通したパターンがあります。

1つ目は、要求と要件を混同してしまうパターンです。 「使いやすくしてほしい」「もっと便利にしてほしい」というステークホルダーの要求を、そのまま要件定義書に書き写してしまうケースです。これでは何をもって「完成」とするかが誰にも判断できず、開発が終わってから「これじゃない」という指摘を受けることになります。要求は必ず、検証可能な条件を持つ要件へと翻訳しなければなりません。

2つ目は、ステークホルダー全員の要望を詰め込んでしまうパターンです。 営業・カスタマーサクセス・経営陣など、それぞれの立場から出てくる要望をすべて反映しようとすると、要件定義書はスコープの境界がわからない「何でも入り」の資料になります。結果として開発工数が膨らみ、リリース時期が読めなくなります。

3つ目は、非機能要件の検討が漏れてしまうパターンです。 「何ができるか」という機能要件ばかりに意識が向き、パフォーマンス・セキュリティ・可用性・データ保持期間といった非機能要件の検討が後回しになりがちです。非機能要件は後から追加すると設計の手戻りが大きくなりやすく、初期段階で最低限の基準を合意しておく必要があります。

4つ目は、要件変更のプロセスが決まっていないパターンです。 開発の途中で「やっぱりこの条件も必要だった」という追加要望が出てくることは珍しくありません。問題は、それをどう受け止め、誰が可否を判断し、スケジュールにどう反映するかというプロセスが決まっていないことです。プロセスがないまま変更を都度受け入れると、スコープが際限なく膨張する「スコープクリープ」に陥ります。

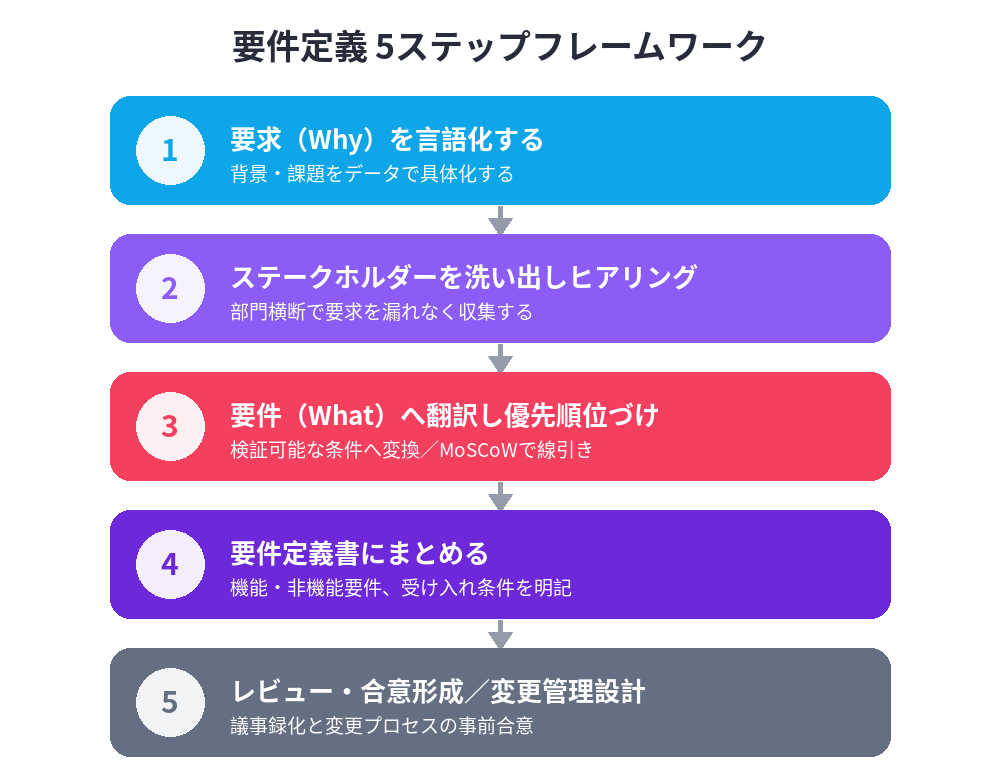

要件定義5ステップ(実践フレームワーク)

ここからは、上記の失敗を避けながら要件定義を進めるための、再現性のある5ステップを紹介します。

ステップ1:要求(Why)を言語化する

最初のステップは、要件ではなく、その背景にある「要求」を丁寧に言語化することです。「使いにくいと言われている」のような抽象的な表現ではなく、「解約アンケートで、月間120件中35件が特定機能の操作性を理由に挙げている」のように、根拠となるデータや発生源とあわせて記録します。ここが曖昧なまま次のステップに進むと、後続の要件がすべて的外れになるリスクが高まります。

ステップ2:ステークホルダーを洗い出し、要求をヒアリングする

要求を集める際は、声の大きいステークホルダーだけでなく、影響を受ける関係者を漏れなく洗い出すことが重要です。営業・カスタマーサクセス・サポート・エンジニアリング・法務など、部門ごとに異なる視点からの要求を集めることで、後から「聞いていなかった条件」が出てくるリスクを減らせます。

ヒアリングの際は、「何が欲しいか」だけでなく「なぜそれが必要か」を必ず一段掘り下げて聞くことがポイントです。表面的な要望の裏には、往々にしてもっと本質的な課題が隠れています。この段階でのステークホルダーとの向き合い方は、要件定義に限らずPdMの調整業務全般に共通する土台になります。

📌 関連記事:PdMのステークホルダーマネジメント完全ガイド|社内調整を制する進め方と実践フレームワーク

ステップ3:要求を要件(What)に翻訳し、優先順位をつける

集めた要求を、検証可能な条件を持つ要件へと翻訳します。このとき、機能要件(プロダクトが何をできるべきか)と非機能要件(性能・セキュリティ・可用性などプロダクトがどうあるべきか)の両方を洗い出すことを忘れないようにします。

要件が出揃ったら、MoSCoW法(Must have/Should have/Could have/Won’t have)などのフレームワークを使い、今回のスコープに含める要件と、含めない要件を明確に線引きします。この線引きをステークホルダーと合意しておくことが、後のスコープクリープを防ぐ最大の防御策になります。優先順位づけの考え方は、要件定義後にバックログへ落とし込む際の優先順位付けとも地続きです。

📌 関連記事:プロダクトマネージャーのバックログ管理|優先順位付けの実践フレームワークと迷わない運用のコツ

ステップ4:要件定義書にまとめる

翻訳した要件を、開発チームが実装の判断基準として使える形でドキュメント化します。最低限、次の項目を含めることをおすすめします。

  • 背景・目的:なぜこの要件が必要になったか(ステップ1の要求)
  • スコープ:今回対応する範囲と、明示的に対応しない範囲
  • 機能要件:プロダクトが満たすべき機能条件
  • 非機能要件:性能・セキュリティ・可用性・データ保持などの基準
  • 受け入れ条件:何をもって「完成」とみなすかの検証可能な条件
  • 制約条件:技術的・法的・スケジュール的な制約

受け入れ条件は「〜ができること」という機能の羅列ではなく、「ユーザーが◯◯という状況で、△△という操作をしたときに、□□という結果が得られること」のように、ユーザーストーリー形式で書くと、エンジニアとQAの双方が同じ基準でテストできるようになります。

ステップ5:レビュー・合意形成し、変更管理プロセスを設計する

要件定義書ができたら、ステークホルダー全員を集めたレビューの場を設け、認識のズレがないかを確認します。このとき重要なのは、「反対意見が出ないこと」を合意形成のゴールにしないことです。異なる立場からの懸念が出ることは健全なプロセスの証であり、それを議事録として記録し、対応方針を明示することが後の手戻り防止につながります。

あわせて、開発が始まった後に追加要望が出た場合の変更管理プロセスをこの段階で決めておきます。「誰が変更要求を受け付けるか」「どの基準で可否を判断するか」「スケジュール・工数への影響をどう反映するか」をあらかじめ合意しておくことで、スコープクリープを防ぎながら柔軟性も保つことができます。

具体例:SaaSプロダクトの要件定義プロセス

イメージをつかみやすくするため、BtoB SaaSプロダクトの「問い合わせ対応の負荷軽減」を例に、要件定義の流れを示します。

要求(ステップ1)は「カスタマーサポートチームの問い合わせ対応工数が、直近3か月で1.4倍に増加している」というデータから出発します。ヒアリング(ステップ2)では、サポートチームから「同じ質問が全体の40%を占めている」、営業から「導入初期の顧客からの質問が多い」、エンジニアリングから「既存のFAQページのアクセス数はほぼゼロ」という情報が集まりました。

これらの要求を要件(ステップ3)に翻訳すると、次のような整理になります。

分類要件優先度(MoSCoW)
機能要件よくある質問への自動応答チャットボットを提供するMust have
機能要件導入初期(契約後30日以内)の顧客に限定してチャットボットを優先表示するShould have
機能要件チャットボットで解決しなかった場合、有人サポートへシームレスに引き継ぐMust have
非機能要件チャットボットの応答時間を2秒以内にするMust have
非機能要件問い合わせ内容のログを90日間保持するShould have

この例では、「FAQページを作る」という当初の要求そのままの要件ではなく、「導入初期の顧客に絞って優先表示する」という、データに基づいた条件へと翻訳されている点がポイントです。既存のFAQページのアクセス数が低かったという事実から、「情報を置くだけでは使われない」という仮説が生まれ、それが要件の精度を上げています。

要件定義を「使われる資料」にする運用のコツ

要件定義書を作成しても、開発が進む中で参照されなくなってしまっては意味がありません。定着させるための実践的なコツを3つ紹介します。

1. エンジニアを要件定義の初期段階から巻き込む。 要件がほぼ固まった段階で初めてエンジニアに共有すると、技術的な制約が後から発覚し、手戻りが発生します。ステップ2のヒアニングの時点からエンジニアリング側の代表者を交え、実現可能性の感触を早めに掴んでおきましょう。

2. 要件定義書はバージョン管理する。 変更が発生した際に、いつ・誰が・なぜ変更したのかを履歴として残しておくことで、後から「なぜこの条件になったのか」を追跡できるようになります。NotionやConfluenceなどのドキュメントツールで更新履歴が確認できる状態にしておくと運用がスムーズです。

3. 受け入れ条件をQAのテストケースと直結させる。 受け入れ条件をユーザーストーリー形式で具体的に書いておくと、そのままQAのテストケースの土台として使えます。要件定義とテスト設計を分断せず、同じ言語で語れる状態にしておくことが、リリース前の手戻りを減らす近道です。

よくある質問(FAQ)

Q1. 要件定義書はどのくらいの粒度で書くべきですか?

プロジェクトの規模やチームの成熟度によりますが、目安としては「初めてこのプロジェクトに参加したエンジニアが読んで、実装イメージが持てる粒度」です。細かすぎると仕様の議論まで踏み込んでしまい、エンジニアの裁量を奪うことになります。逆に粗すぎると解釈が割れます。機能要件は「何ができるべきか」までにとどめ、「どう実装するか」は仕様設計のフェーズに委ねるのが基本です。

Q2. 要求定義と要件定義、どちらから始めるべきですか?

必ず要求定義(Why)から始めるべきです。要求が言語化されないまま要件(What)に飛びつくと、表面的な要望をそのまま実装してしまい、本質的な課題が解決されないという事態が起こりやすくなります。時間が限られている場合でも、要求のヒアリングと言語化に一定の時間を確保することを優先してください。

Q3. ステークホルダーによって要求の内容が矛盾する場合、どう調整すべきですか?

まず、それぞれの要求の背景にある本質的な課題(Why)を掘り下げて比較します。表面的には矛盾していても、根本の課題が共通していることは少なくありません。それでも矛盾が解消しない場合は、事業目標(KGI)との整合性を判断基準に据え、どちらの要求がより上位の目標に貢献するかを軸に優先順位をつけると、感情的な対立を避けやすくなります。

Q4. 要件定義の途中で大きな仕様変更の要望が入りました。どう対応すべきですか?

ステップ5で設計した変更管理プロセスに沿って対応します。まず、その変更が今回のスコープの中でMust haveに相当するのか、次フェーズに回せるものかを判断します。スケジュールと工数への影響を明示した上で、意思決定者を交えて可否を判断する場を設けることが重要です。変更を無条件に受け入れることも、無条件に拒否することも避け、トレードオフを可視化した上で意思決定することを徹底しましょう。

まとめ

要件定義は、要求(Why)を丁寧に言語化し、ステークホルダーを漏れなく巻き込んでヒアリングし、要求を検証可能な要件(What)へ翻訳し、機能要件・非機能要件を含めた要件定義書にまとめ、レビューと変更管理プロセスまで設計するという5ステップで進めることで、再現性のあるプロセスになります。重要なのは、要件定義書を「作ること」ではなく、開発が終わるまで「使われ続ける資料にすること」です。

要求と要件を混同せず、非機能要件の検討を怠らず、変更管理のプロセスを事前に決めておく。この3点を押さえるだけで、要件定義に起因する手戻りの多くは未然に防げます。まずは直近のプロジェクトで、ステークホルダーの要求を1つ、Whyのレベルまで掘り下げて言語化するところから始めてみてください。


プロダクト開発・DXについてお気軽にご相談ください

プロダクトマネジメントの顧問支援や新人PdM育成、DX推進のサポートを承っています。 「何から始めればいいかわからない」という段階からでもお気軽にご連絡ください。

無料相談はこちら →

よかったらシェアしてね!
  • URLをコピーしました!
  • URLをコピーしました!

この記事を書いた人

Kayoko Itoのアバター Kayoko Ito プロダクトマネージャー

東京工芸大学芸術学部卒業。IT企業での新規メディア開拓営業、広告プラットフォームの改善、ゲーム系メディア運営を経て、スキルシェアサービスのプロダクトオーナーとして牽引。

現在はフリーランスとして、新規事業・SaaS開発を支援するプロダクトマネージャー・UI/UXデザイナーとして活動。また、プロダクトマネージャーのメンタリングも行っています。

目次
